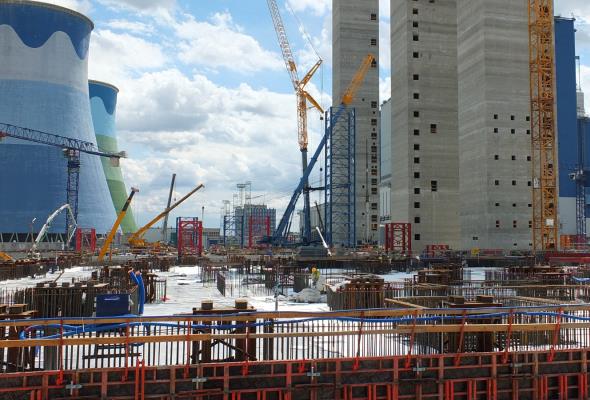

W Elektrowni Opole rusza montaż konstrukcji nośnej kotła bloku nr 5. 26 lipca zakończono natomiast ważny etap budowy – betonowanie fundamentu kotła bloku nr 6. Zużyto w tym celu ponad 18 tys. m3 betonu.
– Obecnie trwają intensywne przygotowania do rozpoczęcia montażu konstrukcji stalowej kotłowni bloku nr 5, które zaplanowane zostało na 17 sierpnia – informuje Tomasz Pluciński, zastępca dyrektora projektu budowy bloków 5 i 6 PGE Górnictwo i Energetyka Konwencjonalna.
Główna konstrukcja stalowa kotłowni będzie montowana w osiach 30 na 30 m na wysokość 120 m. – Na główną konstrukcję stalową składa się ponad 100 elementów montażowych. Instalowane w pierwszej kolejności słupy główne będą jednymi z najcięższych części o ciężarze około 90 ton każdy – mówi dyrektor Tomasz Pluciński.
Wszystkie elementy konstrukcji głównej montowane będą z wykorzystaniem żurawia wieżowego, który zostanie ustawiony w środku kotła. Żuraw ma wysokość 130 m, a jego maksymalny udźwig wyniesie 124 ton. Montaż głównej konstrukcji kotłowni bloku nr 5 będzie trwał ponad dwa miesiące. Wykorzystane zostanie do tego celu 3,6 tys. ton stali.
Po zmontowaniu konstrukcji głównej kotłowni, generalny wykonawca przystąpi do montażu stalowego rusztu zewnętrznego, który będzie wciągany przy użyciu wciągników hydraulicznych. Te prace potrwają około jednego tygodnia. Ruszt zewnętrzny składa się z dwóch lżejszych i dwóch cięższych belek. Cięższe będą ważyły po 243 ton każda. Łączny ciężar wciąganego rusztu zewnętrznego to ponad 700 ton.
– Kolejnym etapem montażu konstrukcji stalowej kotłowni będzie montaż konstrukcji drugorzędowej – wylicza Tomasz Pluciński. – Rozpocznie się on już w trakcie prac przy konstrukcji głównej. Szacowany ciężar konstrukcji drugorzędowej wynosi około 20 tys. ton na każdy z bloków. Zadanie realizowane będzie przy użyciu sześciu żurawi wieżowych. Podobnie jak konstrukcja główna, konstrukcja drugorzędowa montowana będzie od poziomu 0 do 120 m. Montaż w zakresie bloku nr 5 trwał będzie do czerwca 2016 roku – informuje dyrektor.
W trakcie składania konstrukcji kotłowni, generalny wykonawca przeprowadzi także montaż rusztu wewnętrznego. Zadanie należy do zakresu robót części ciśnieniowej kotła. Podobnie jak ruszt zewnętrzny, ruszt wewnętrzny będzie montowany przy użyciu wciągników hydraulicznych. – Natomiast montaż konstrukcji głównej kotłowni bloku nr 6 zaplanowany został w lutym 2016 roku i podobnie jak w przypadku kotła bloku nr 5, trwał będzie ponad dwa miesiące – informuje Tomasz Pluciński. – Podobnie z konstrukcją drugorzędową, której montaż trwał będzie od kwietnia przyszłego roku do marca 2017 roku – dodaje.
Część prac będzie prowadzona równolegle na obu blokach przy użyciu aż dwunastu żurawi wieżowych. Łączny ciężar konstrukcji stalowych do zmontowania wynosi około 50 tys. ton. Całość konstrukcji stalowej składowana będzie na czterech placach składowych o łącznej powierzchni około 12 tys. m kw.
***
Dwa bloki w Elektrowni Opole – każdy o mocy brutto ok. 900 MW – opalane będą węglem kamiennym. Blok 5 ma być oddany do eksploatacji w III kwartale 2018 roku, a blok 6 w I kwartale 2019 roku. Budowa obiektu jest największym projektem infrastrukturalnym po 1989 roku o wartości ponad 11,5 mld zł. Za wykonanie inwestycji odpowiada PGE Górnictwo i Energetyka Konwencjonalna. Przedsięwzięcie realizowane jest przez konsorcjum firm Rafako, Polimex-Mostostal i Mostostal Warszawa wraz z Alstom Power.
Polecamy także wywiady z Pawłem Żbikowskim, dyrektorem Elektrowni Opole z ramienia Mostostalu Warszawa:
"
El. Opole: Do końca roku elektrownia gotowa w 30% (cz. 1)",
"
El. Opole: Zagraniczne doświadczenia cenne dla budowy inwestycji (cz. 2)".
Zapraszamy na III Kongres Infrastruktury Polskiej, który odbędzie się 8 października 2015 roku w Łodzi. W tym roku wśród poruszanych tematów znajdzie się między innymi rola funduszy prywatnych w budownictwie infrastrukturalnym oraz kwestia relacji między członkami procesu inwestycyjnego.
Więcej informacji o Kongresie znajdziesz tutaj.
