Partner serwisu
Biznes i przemysł

Kluczowe przewierty pod Baltica 2 gotowe

Dalej Wstecz
Autor:

Ørsted

Data publikacji:
25-03-2026
Ostatnia modyfikacja:
24-03-2026
Tagi geolokalizacji:
Źródło:
inf. pras. Ørsted

Podziel się ze znajomymi:

Zakończyła się kampania przewiertów sterowanych morze–ląd (HDD) dla projektu Baltica 2 – wspólnej inwestycji PGE i Ørsted. Dzięki zastosowaniu tej zaawansowanej technologii możliwe będzie bezwykopowe przeprowadzenie kabli eksportowych pod linią brzegową i połączenie morskiej części farmy z lądową infrastrukturą sieciową – bez naruszania plaży i wydm.

Przejście morze–ląd to jeden z najbardziej wymagających odcinków całej trasy kablowej – zarówno pod względem technicznym, jak i środowiskowym. To właśnie w tym miejscu infrastruktura morska spotyka się z lądową, dlatego sposób wykonania tego etapu ma kluczowe znaczenie dla dalszej realizacji systemu wyprowadzenia mocy z farmy na ląd.

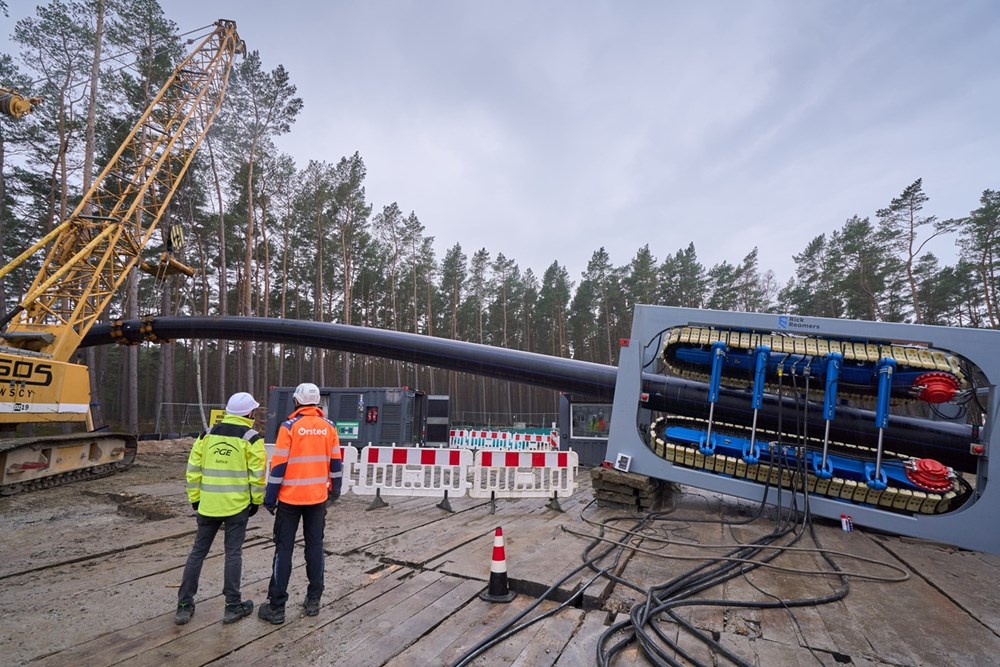

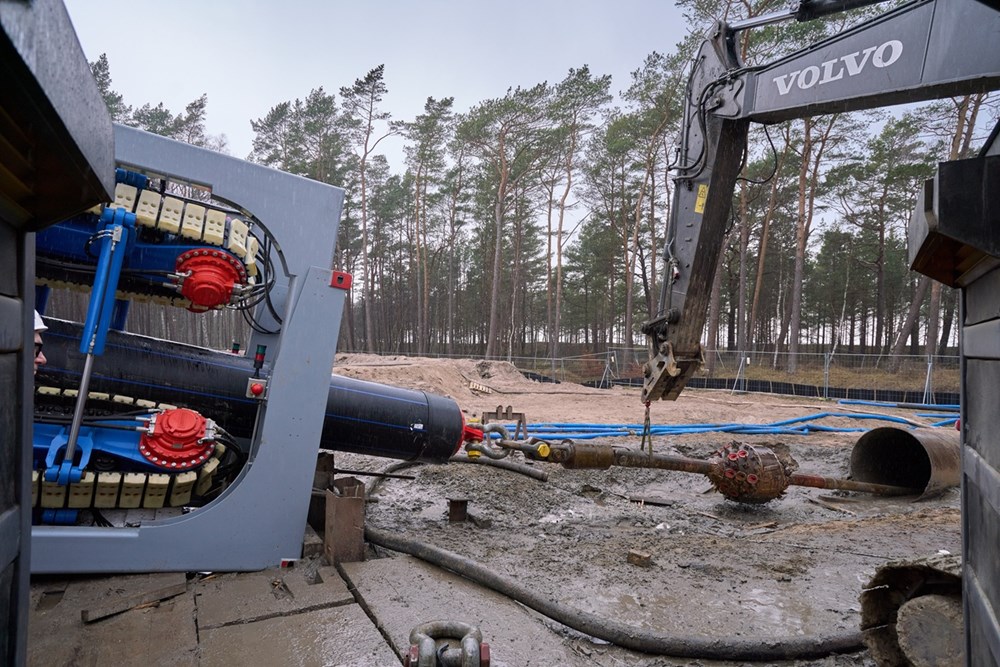

Za realizacją tego odcinka stoi złożony proces inżynieryjny, obejmujący przygotowanie infrastruktury niezbędnej do późniejszego przeprowadzenia kabli pod linią brzegową. Kampania HDD objęła przygotowanie czterech kanałów kablowych o średnicy 800 mm. Rury montowano na placu budowy, łącząc 18-metrowe odcinki metodą zgrzewania doczołowego w cztery ciągi o długości ok. 1240 m każdy – łącznie ok. 5 kilometrów infrastruktury przygotowanej do poprowadzenia kabli.

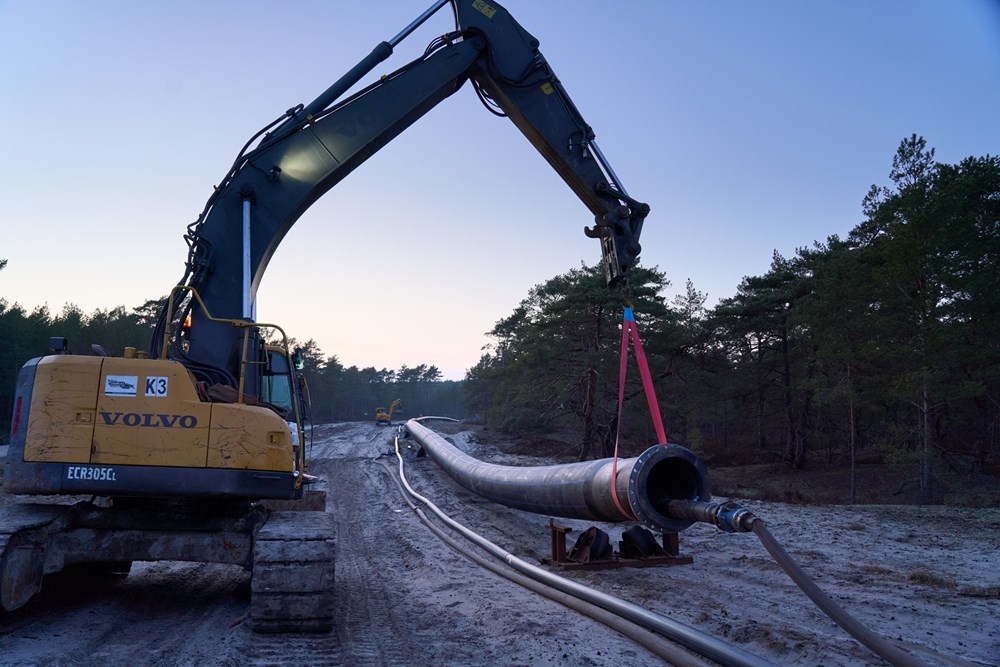

Prace związane z przewiertem morze-ląd, w tym montaż rur, rozpoczęły się w lipcu 2025 r. i trwały dziewięć miesięcy. Sam proces prefabrykacji rur wymagał realizacji 42 transportów komponentów na plac budowy. Roboty prowadzono w wymagających i bardzo zmiennych warunkach pogodowych – w temperaturach od 30°C latem do –20°C zimą, także przy opadach śniegu i oblodzeniu.

Po zakończeniu przewiertów i ich odbiorach przygotowano kanały kablowe do kolejnego etapu inwestycji. Do czasu rozpoczęcia instalacji kabli eksportowych ich końcówki pozostaną zabezpieczone pod dnem morskim.

Prace zostały pomyślnie zrealizowane przez konsorcjum firm Romgos-Janicki, przy wsparciu innych polskich podwykonawców.
Przy realizacji tego etapu ważne było zarówno ograniczenie ingerencji w plażę i wydmy, jak i utrzymanie dostępu do plaży dla mieszkańców i turystów. Zastosowanie technologii HDD pozwoliło pogodzić te cele, ponieważ przejście wykonywane jest w strefie brzegowej pod powierzchnią gruntu, nie zaś poprzez otwarte wykopy. Przez cały czas trwania robót dostęp do plaży był utrzymany istniejącymi i wyznaczonymi trasami pieszymi, a działania koordynowano z lokalnymi władzami.

– Pomyślna instalacja czwartego i ostatniego odcinka kabla HDD stanowi znaczący krok naprzód w realizacji projektu i odzwierciedla doskonałą koordynację oraz zaangażowanie całego zespołu projektowego, a także współpracę z naszymi wykonawcami. Jesteśmy szczególnie dumni z wysokiej kultury bezpieczeństwa, jaką udało nam się wypracować na placu budowy podczas tej wymagającej technicznie operacji, oraz z zaangażowania wszystkich pracujących tam osób. W kwietniu zostaną przeprowadzone prace pogłębiarskie w dnie morskim w celu zabezpieczenia czterech końcówek rur osłonowych. Zakończy to etap przygotowań do instalacji kabla eksportowego oraz do procesu łączenia kabli morskich i lądowych. Wszystko to robimy, aby umożliwić systemowi kablowemu przesyłanie energii wytworzonej przez morską farmę wiatrową do polskiej sieci energetycznej – powiedział Ulrik Lange, Dyrektor zarządzający projektu Baltica 2 w Ørsted.

– Kable podmorskie z energią elektryczną wyprodukowaną przez farmę wiatrową Baltica 2 „wyjdą na ląd” blisko brzegu morza w Lubiatowie w gminie Choczewo. Tu zetkną się z kablami lądowymi prowadzącymi przez 7 kilometrów do naszej lądowej stacji elektroenergetycznej. Następnie za pośrednictwem stacji PSE Choczewo energia z morza trafi do krajowej sieci. Szczególnie ważne jest dla nas zaangażowanie do tego zadania konsorcjum polskich przedsiębiorstw, którzy do udziału włączyli także podwykonawców z Pomorza – powiedział Bartosz Fedurek, prezes zarządu PGE Baltica.

Baltica 2 o mocy ok. 1,5 GW to wspólna inwestycja PGE i Ørsted. Jeszcze w tym roku rozpocznie się instalacja fundamentów, układanie kabli eksportowych w morzu oraz instalacja stacji transformatorowych na morzu. Po zakończeniu tych etapów nastąpi instalacja kabli połączeniowych między fundamentami turbin oraz morskimi stacjami transformatorowymi. Na ten rok zaplanowano także rozpoczęcie testowania lądowej stacji transformatorowej. Po uruchomieniu w 2027 roku Baltica 2 będzie największą morską farmą wiatrową w Polsce. Znacząco przyczyni się do transformacji energetycznej kraju, zapewniając czystą energię dla ponad 2,5 mln gospodarstw domowych.
Tagi geolokalizacji:

Podziel się z innymi:

Zobacz również:

Orlen: "Local first" to  nie slogan

Biznes i przemysł

Orlen: "Local first" to nie slogan

inf. pras. 03 marca 2026

Zakończono kolejny etap prac na terminalu T5

Biznes i przemysł

Zakończono kolejny etap prac na terminalu T5

PGE Baltica & Ørsted Poland 03 lutego 2026

Ørsted otworzył w Gdańsku nowe biuro dla projektu Baltica 2

Biznes i przemysł

Ruszyły przewierty pod Baltica 2

Biznes i przemysł

Ruszyły przewierty pod Baltica 2

Ørsted 01 sierpnia 2025

Zobacz również:

Orlen: "Local first" to  nie slogan

Biznes i przemysł

Orlen: "Local first" to nie slogan

inf. pras. 03 marca 2026

Zakończono kolejny etap prac na terminalu T5

Biznes i przemysł

Zakończono kolejny etap prac na terminalu T5

PGE Baltica & Ørsted Poland 03 lutego 2026

Ørsted otworzył w Gdańsku nowe biuro dla projektu Baltica 2

Biznes i przemysł

Ruszyły przewierty pod Baltica 2

Biznes i przemysł

Ruszyły przewierty pod Baltica 2

Ørsted 01 sierpnia 2025

Kongresy
SZKOLENIE ON-LINE
Śledź nasze wiadomości:
Zapisz się do newslettera:
Podanie adresu e-mail oraz wciśnięcie ‘OK’ jest równoznaczne z wyrażeniem zgody na:
  • przesyłanie przez Zespół Doradców Gospodarczych TOR sp. z o. o. z siedzibą w Warszawie, adres: Sielecka 35, 00-738 Warszawa na podany adres e-mail newsletterów zawierających informacje branżowe, marketingowe oraz handlowe.
  • przesyłanie przez Zespół Doradców Gospodarczych TOR sp. z o. o. z siedzibą w Warszawie, adres: Sielecka 35, 00-738 Warszawa (dalej: TOR), na podany adres e-mail informacji handlowych pochodzących od innych niż TOR podmiotów.
Podanie adresu email oraz wyrażenie zgody jest całkowicie dobrowolne. Podającemu przysługuje prawo do wglądu w swoje dane osobowe przetwarzane przez Zespół Doradców Gospodarczych TOR sp. z o. o. z siedzibą w Warszawie, adres: Sielecka 35, 00-738 Warszawa oraz ich poprawiania.
Współpraca:
Rynek Kolejowy
Rynek Lotniczy
TOR Konferencje
ZDG TOR
ZDG TOR
© ZDG TOR Sp. z o.o. | Powered by BM5
Zamknij
