Na koniec 2025 roku zakończono proces wytaczania trasy podziemnej linii kablowej 220 kV Ełk Bis – granica. Jak informują Polskie Sieci Elektroenergetyczne, jest to kluczowy etap przygotowań do realizacji inwestycji stanowiącej element budowy nowego połączenia Polska – Litwa.
Rozpoczęcie budowy linii Ełk Bis–Granica RP planowane jest na 2028 roku, a jej uruchomienie – na koniec 2030 r. W ramach przedsięwzięcia powstaną także dwie nowe stacje elektroenergetyczne: Norki i Wigry. Z kolei stacja Ełk zostanie rozbudowana, a linia napowietrzna 220 kV Ostrołęka-Ełk przejdzie modernizację.
Minimum oddziaływania, maksimum techniczne

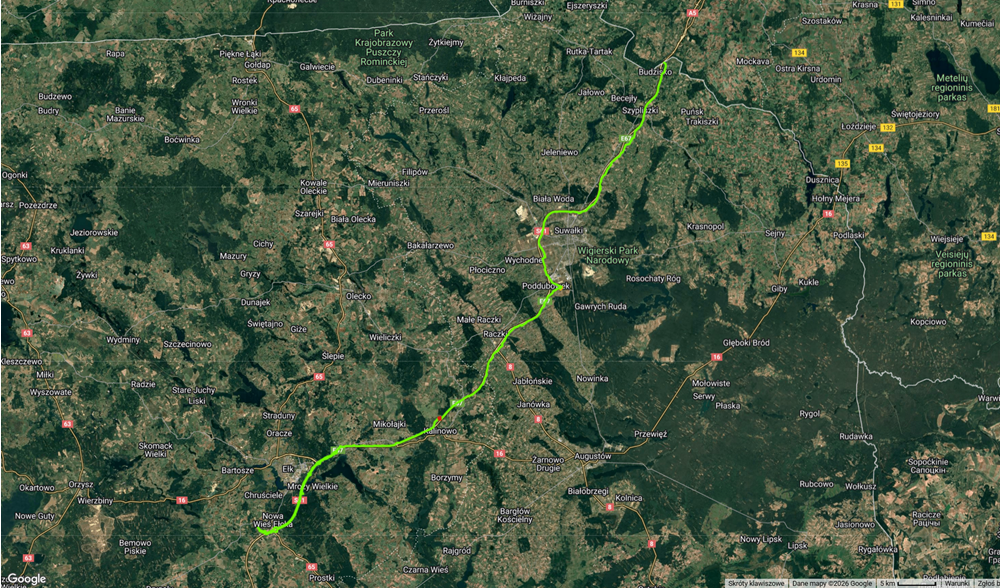

PSE wytoczyła linię w taki sposób, by jak najbliżej przebiegać do drogi ekspresowej S61 stanowiącej część Via Baltica. Dzięki temu udało się ograniczyć ingerencję w tereny rolnicze i leśne. Wytyczenie trasy poprzedziła analiza uwarunkowań technicznych układania kabli oraz specyfiki ukształtowania terenu. Łączna długość połączenia po polskiej stronie wyniesie ok. 100 km.
W lutym 2025 roku przeprowadzono serię spotkań informacyjno-konsultacyjnych we wszystkich gminach, przez które przebiega planowana trasa. Następnie zbierano uwagi. Łącznie otrzymano 110 merytorycznych uwag, które przeanalizował zespół projektowy, a następnie – w miarę możliwości – uwzględnił je w projekcie.
Kolejnym krokiem PSE będzie kontakt z właścicielami nieruchomości w celu przeprowadzenia dodatkowych badań geologicznych. Pomiary te są niezbędne do potwierdzenia wypracowanego przebiegu linii. Jeśli wyniki badań wskażą konieczność wprowadzenia zmian, trasa zostanie odpowiednio skorygowana, a właściciele nieruchomości objętych zmianą zostaną o tym poinformowani. Równolegle trwać będzie proces pozyskiwania wymaganych zgód administracyjnych.
Wkrótce rozpoczną się także prace nad przygotowywaniem Projektu Budowlanego oraz procedura uzyskania pozwolenia na budowę, co może jeszcze w niewielkim stopniu wpłynąć na ostateczny przebieg niektórych odcinków linii
Międzysystemowe połączenie Polska – Litwa
Jak informują Polskie Sieci Elektroenergetyczne, trwającej przez ostatnie dziesięciolecia transformacji energetycznej towarzyszy dynamiczny rozwój sieci przesyłowych najwyższych napięć. Jednym z kluczowych projektów inwestycyjnych jest budowa międzysystemowego połączenia pomiędzy Polską a Litwą – Harmony Link. Poprawi ono pewność dostaw energii w regionie północno-wschodniej Polski.
Przedsięwzięcie korzystnie wpłynie na regionalne plany rozwojowe, w tym budowę kolei dużych prędkości czy przyłączenie odbiorców w Suwalskiej Specjalnej Strefie Ekonomicznej. Nowa linia kablowa i stacje elektroenergetyczne umożliwią przyłączanie nowych źródeł energii oraz kolejne inwestycje w tej części kraju.
Nowe kablowe połączenie elektroenergetyczne pomiędzy Polską a Litwą, wraz z istniejącą od 2016 r. linią napowietrzną LitPol Link, wzmocni proces synchronizacji państw bałtyckich z systemem elektroenergetycznym Europy kontynentalnej. Od lutego 2025 r. Litwa, Łotwa i Estonia odłączyły się od poradzieckiego systemu IPS/UPS, przyłączając się tym samym do obszaru synchronicznego, w którym znajdują się wszystkie państwa UE. Budowa nowego połączenia energetycznego pomiędzy Polską a Litwą – Harmony Link, zwiększy możliwości wymiany mocy pomiędzy systemami. Inwestycja ze względu na swoje strategiczne znaczenie jest objęta wsparciem ze środków Unii Europejskiej.
