Trwają zaawansowane prace przy budowie obwodnicy Mogilna i przebudowie kilku innych ważnych dróg wojewódzkich w powiecie mogileńskim. Łączna wartość wszystkich inwestycji drogowych w tej części regionu to ponad 100 mln złotych.

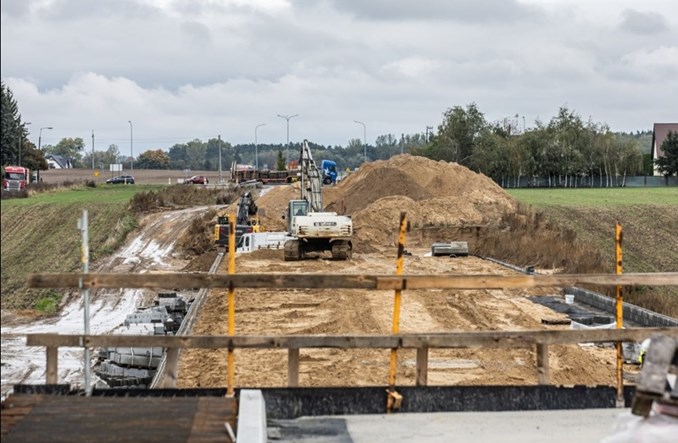

Obwodnica w budowie
Wykonawca zrealizował 65% zakresu rzeczowego prac. Jeszcze w tym miesiącu zakończy się betonowanie belek i zbrojenia ułożonego na wszystkich siedmiu przęsłach. W Żabnie trwają prace przy budowie nowego ronda, które połączy obwodnicę z drogą wojewódzką. Gotowe są już pierwsze warstwy podbudowy, ustawiane są krawężniki.
W najbliższych tygodniach wykonawca planuje kontynuację robót przy kapach chodnikowych, murach oporowych i rozpoczęcie robót przy izolacji wykonanej płyty. Przy sprzyjającej pogodzie na przełomie roku na estakadzie wylewany będzie asfalt. Zakończenie prac planowane jest w przyszłym roku.
W zakres inwestycji wchodzą także budowa przepustów dla zwierząt oraz infrastruktury dla pieszych w rejonie nowego ronda. - Wokół drogi zasadzimy ponad 200 drzew i blisko 2 tysiące krzewów. Projekt przewiduje również budowę drogowej stacji pomiarowej z kamerami. 1,5-kilometrowy odcinek drogi wojewódzkiej nr 254 połączy istniejące rondo w miejscowości Świerkówiec z miejscowością Żabno. Umożliwi to wyprowadzenie tranzytu również z południowej części Mogilna - informuje Zarząd Dróg Wojewódzkich w Bydgoszczy.
Za prace budowlane odpowiada firma Strabag. Inwestycja o całkowitej wartości ponad 86 mln złotych współfinansowana jest ze środków unijnych w ramach Funduszy Europejskich dla Kujaw i Pomorza 2021-2027.
Ważna droga od podstaw
Trwa także kolejny etap modernizacji drogi wojewódzkiej nr 255 łączącej Strzelno z Pakością. Prace wykonywane są pomiędzy miejscowościami Rzadkwin i Bławaty. Na całym 3-kilometrowym odcinku wymieniana jest konstrukcja drogi. Powstaje praktycznie nowa jezdnia o 7-metrowej szerokości z dodatkowymi poboczami i zatokami dla autobusów. Budowane są też zbiorniki na deszczówkę. Prace prowadzone są w sposób połówkowy, przy ruchu wahadłowym sterowanym sygnalizacją.
Wykonawcą jest Strabag, z którą wiosną ZDW podpisał kontrakt o wartości 17,6 mln złotych. Przy sprzyjającej pogodzie wykonawca zamierza zrealizować do końca roku podstawową część robót.
Wcześniej na drodze wojewódzkiej nr 255 przebudowany został odcinek z Pakości do Jankowa (powiat inowrocławski). W budowie jest również rondo w Broniewicach.
