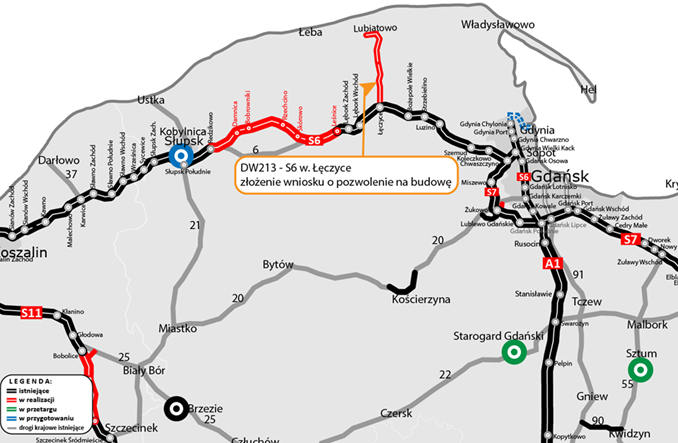

DROGI I AUTOSTRADY
Przełomowy krok dla drugiego odcinka drogi do elektrowni jądrowej
fot. GDDKiA Gdańsk
Generalna Dyrekcja Dróg Krajowych i Autostrad złożyła do Wojewody Pomorskiej wniosek o wydanie decyzji o zezwoleniu na realizację inwestycji drogowej dla drugiego odcinka drogi krajowej do przyszłej elektrowni jądrowej. Będzie to odcinek od drogi wojewódzkiej nr 213 do węzła Łęczyce na S6.

Wcześniej, w kwietniu tego roku, GDDKiA uzyskała pozwolenie na budowę dla pierwszego, 5-kilometrowego odcinka drogi krajowej, czyli tzw. „ostatniej mili”, która połączy plac budowy elektrowni poprzez drogę pożarową z istniejącą siecią dróg publicznych. W marcu natomiast złożono wniosek o ZRID dla pozostałych 6 km odcinka przyszłej drogi krajowej Lubiatowo – DW213.

Dwa odcinki realizacyjne

Budowę drogi do przyszłej elektrowni jądrowej „Lubiatowo-Kopalino” o długości 26 km podzielono na dwa odcinki realizacyjne: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od DW213 do węzła Łęczyce na S6 (ok. 15 km). Z kolei w ramach budowy drogi ekspresowej S6 Leśnice - Bożepole Wielkie wykonany zostanie łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6, który skomunikuje nową drogę krajową z węzłem Łęczyce. Droga o przekroju 1x2 w klasie GP (główna ruchu przyspieszonego) projektowana jest po nowym śladzie.

Za odcinek o długości blisko 11 km odpowiada konsorcjum firm Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź. Wartość umowy wynosi ponad 177 mln zł. Odcinek realizowany jest w systemie Projektuj i buduj. Oznacza to, że wykonawca w pierwszej kolejności prowadzi prace projektowe, a następnie uzyska decyzję ZRID. Dopiero w kolejnym etapie rozpoczną się prace w terenie. Ich zakończenie planowane jest w II kw. 2028 r.

Drugi, 15-kilometrowy odcinek wybuduje konsorcjum firm Aldesa Construcciones Polska i Aldesa Construcciones. Wartość umowy w formule Projektuj i buduj wynosi prawie 200 mln zł. Na tym odcinku zakończenie robót planowane jest w IV kw. 2028 r.

Zyska nie tylko elektrownia

Budowa drogi krajowej do elektrowni jądrowej to ważna inwestycja nie tylko z perspektywy strategicznej, ale również z punktu widzenia mieszkańców przyległych do niej terenów. Nowa trasa zwiększy przepustowość układu komunikacyjnego, odciąży sieć dróg lokalnych, a dodatkowo skróci czas przejazdu między Trójmiastem i nadmorskimi miejscowościami w gminie Choczewo. Inwestycja poprawi bezpieczeństwo i komfort podróżnych. Będzie miała również kluczowe znaczenie w sezonie turystycznym, stanowiąc alternatywę dojazdu nad Bałtyk.

Ponadto nowa droga poprawi także bezpieczeństwo wszystkich użytkowników oraz zmniejszy negatywne oddziaływanie transportu na otoczenie, w tym na warunki życia lokalnej społeczności (m.in. poprzez obniżenie poziomu hałasu, drgań oraz ilości zanieczyszczeń emitowanych przez transport). Dodatkowo nawierzchnia będzie dostosowana do ruchu pojazdów o nacisku 11,5 t na oś.

Kalendarium budowy drogi do elektrowni

W związku z kolejnym ważnym krokiem w stronę budowy drogi do elektrowni jądrowej, GDDKiA przedstawiła harmonogram dla obu odcinków trasy.

Lubiatowo – DW213:

  • 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
  • 28 czerwca 2024 r. – złożenie wniosku o wydanie decyzji środowiskowej (DŚU)
  • 31 grudnia 2024 r. – uzyskanie DŚU
  • 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
  • 28 marca 2025 r. – wybór najkorzystniejszej oferty
  • 17 kwietnia 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź) i rozpoczęcie prac projektowych
  • 27 lutego 2026 r. – złożenie wniosku o pozwolenie na budowę tzw. „ostatniej mili”
  • 9 marca 2026 r. – złożenie wniosku o decyzję ZRID dla pozostałej części
  • 24 kwietnia 2026 r. – uzyskanie pozwolenia na budowę tzw. „ostatniej mili”
  • II kwartał 2026 r. – planowane uzyskanie decyzji ZRID
  • II kwartał 2027 r. – planowane zakończenie robót dla tzw. „ostatniej mili”
  • II kwartał 2028 r. – planowane zakończenie robót

DW213 – węzeł Łęczyce S6:

  • 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
  • 28 czerwca 2024 r. – złożenie wniosku o wydanie DŚU
  • 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
  • 31 stycznia 2025 r. – uzyskanie DŚU
  • 29 kwietnia 2025 r. – wybór najkorzystniejszej oferty
  • 4 lipca 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Aldesa Construcciones Polska i Aldesa Construcciones) i rozpoczęcie prac projektowych
  • II kwartał 2026 r. – złożenie wniosku o decyzję ZRID
  • III kwartał 2026 r. – planowane uzyskanie decyzji ZRID
  • IV kwartał 2028 r. – planowane zakończenie robót
Partnerzy działu

Cemex Polska
Roverpol
ULMA Group
PBI Infrastruktura
INTERCOR
COLAS
Industria
Aarsleff

Tagi geolokalizacji:

Podziel się z innymi:

Pozostałe z wątku:

Warszawa. Nowe prace na drogach i torowiskach spowodują utrudnienia w ruchu

Miasto

Warszawa. Nowe prace na drogach i torowiskach spowodują utrudnienia w ruchu

inf. pras. Tramwaje Warszawskie / UM Warszawa 07 maja 2026

Remont mostu na S8. Do trzech razy sztuka?

Drogi i autostrady

Remont mostu na S8. Do trzech razy sztuka?

Damian Kelman 07 maja 2026

Zobacz również:

Pomorskie Centrum Local Content dla elektrowni jądrowej

Biznes i przemysł

Pomorskie Centrum Local Content dla elektrowni jądrowej

Redakcja/inf. pras 03 kwietnia 2026

Zielone światło KE dla budowy elektrowni jądrowej w Polsce

Biznes i przemysł

Linie kolejowe (nie tylko) do elektrowni jądrowej

Biznes i przemysł

Linie kolejowe (nie tylko) do elektrowni jądrowej

Mikołaj Kobryński 29 grudnia 2024

Pozostałe z wątku:

Warszawa. Nowe prace na drogach i torowiskach spowodują utrudnienia w ruchu

Miasto

Warszawa. Nowe prace na drogach i torowiskach spowodują utrudnienia w ruchu

inf. pras. Tramwaje Warszawskie / UM Warszawa 07 maja 2026

Remont mostu na S8. Do trzech razy sztuka?

Drogi i autostrady

Remont mostu na S8. Do trzech razy sztuka?

Damian Kelman 07 maja 2026

Zobacz również:

Pomorskie Centrum Local Content dla elektrowni jądrowej

Biznes i przemysł

Pomorskie Centrum Local Content dla elektrowni jądrowej

Redakcja/inf. pras 03 kwietnia 2026

Zielone światło KE dla budowy elektrowni jądrowej w Polsce

Biznes i przemysł

Linie kolejowe (nie tylko) do elektrowni jądrowej

Biznes i przemysł

Linie kolejowe (nie tylko) do elektrowni jądrowej

Mikołaj Kobryński 29 grudnia 2024

Kongresy
SZKOLENIE ON-LINE
Śledź nasze wiadomości:
Zapisz się do newslettera:
Podanie adresu e-mail oraz wciśnięcie ‘OK’ jest równoznaczne z wyrażeniem zgody na:
  • przesyłanie przez Zespół Doradców Gospodarczych TOR sp. z o. o. z siedzibą w Warszawie, adres: Sielecka 35, 00-738 Warszawa na podany adres e-mail newsletterów zawierających informacje branżowe, marketingowe oraz handlowe.
  • przesyłanie przez Zespół Doradców Gospodarczych TOR sp. z o. o. z siedzibą w Warszawie, adres: Sielecka 35, 00-738 Warszawa (dalej: TOR), na podany adres e-mail informacji handlowych pochodzących od innych niż TOR podmiotów.
Podanie adresu email oraz wyrażenie zgody jest całkowicie dobrowolne. Podającemu przysługuje prawo do wglądu w swoje dane osobowe przetwarzane przez Zespół Doradców Gospodarczych TOR sp. z o. o. z siedzibą w Warszawie, adres: Sielecka 35, 00-738 Warszawa oraz ich poprawiania.
Współpraca:
Rynek Kolejowy
Rynek Lotniczy
TOR Konferencje
ZDG TOR
ZDG TOR
© ZDG TOR Sp. z o.o. | Powered by BM5
Zamknij
